1日
2015-10
开工大吉!水电定位,线管开槽等
设计师、班长、监理等人到位
2日

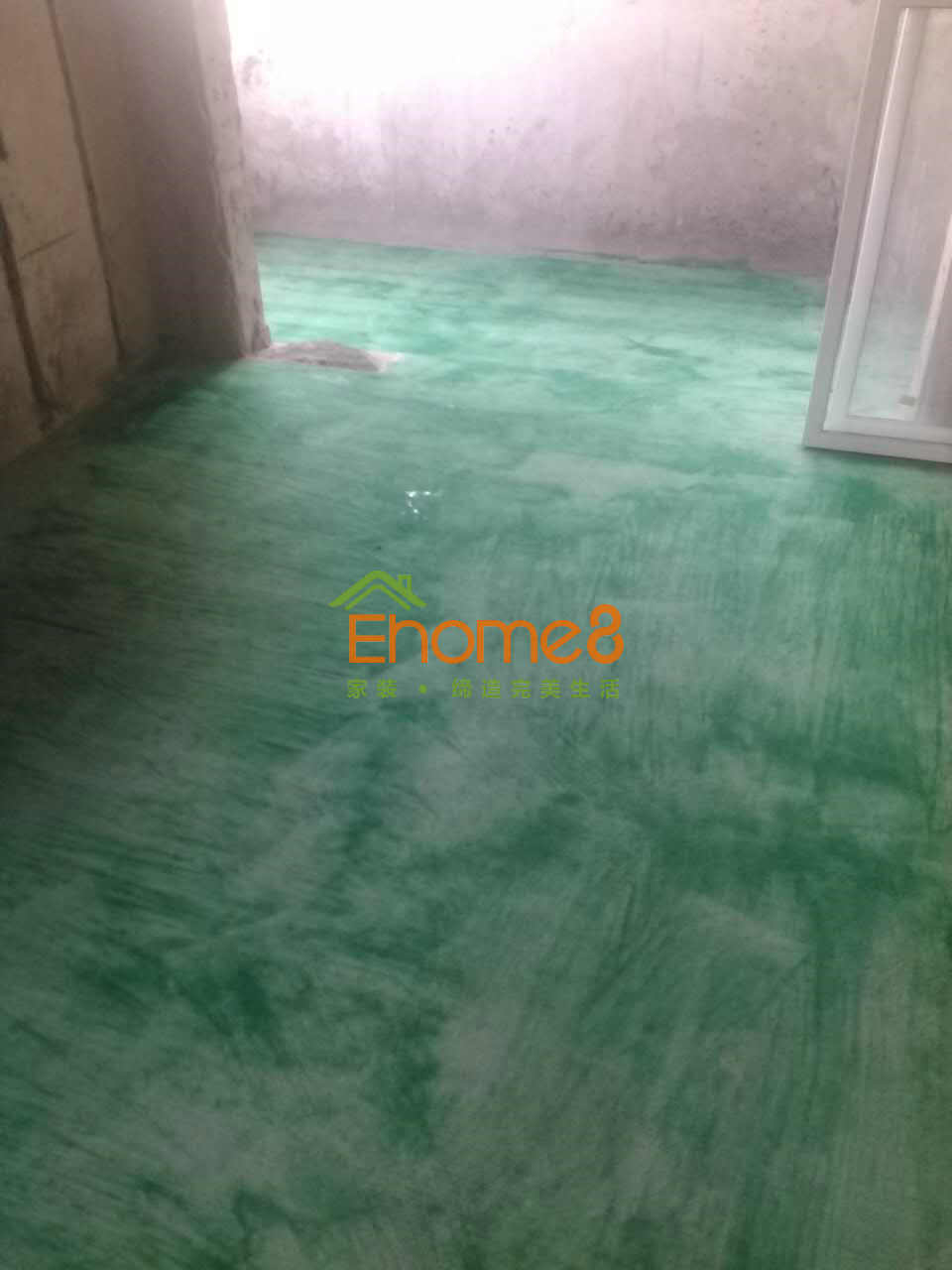

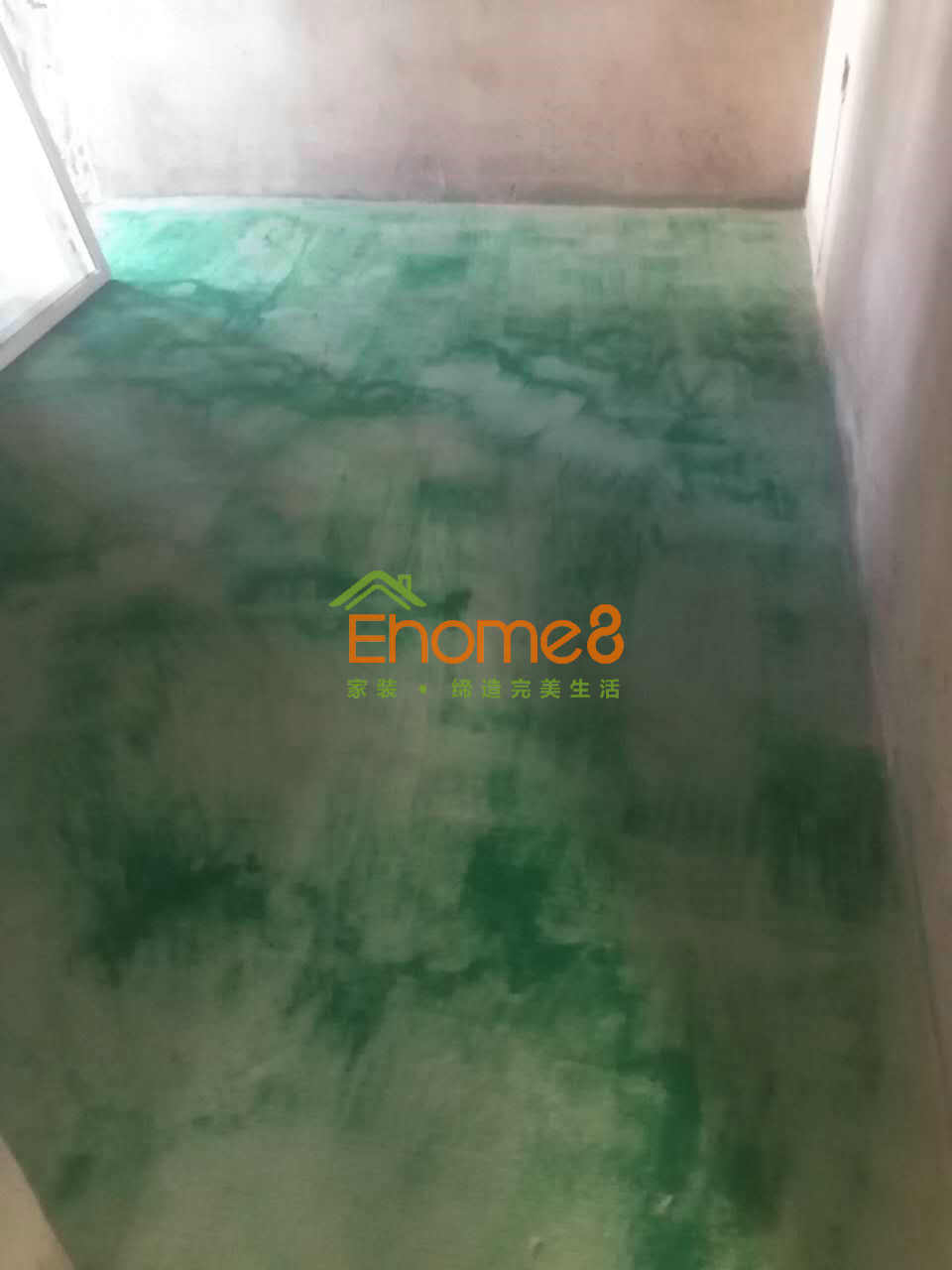

地面绿环地固的涂刷及水电材料的配送
计划部安排工人配送
3日

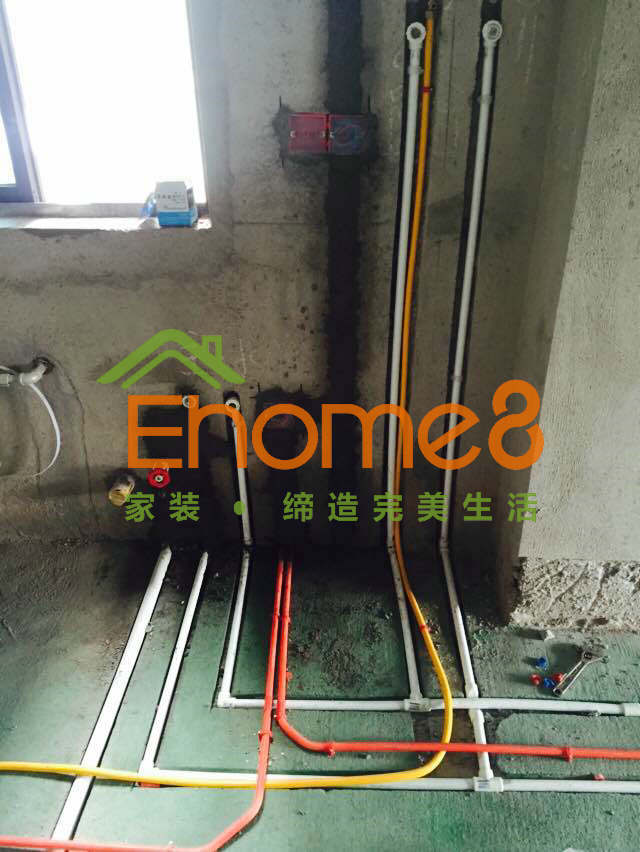

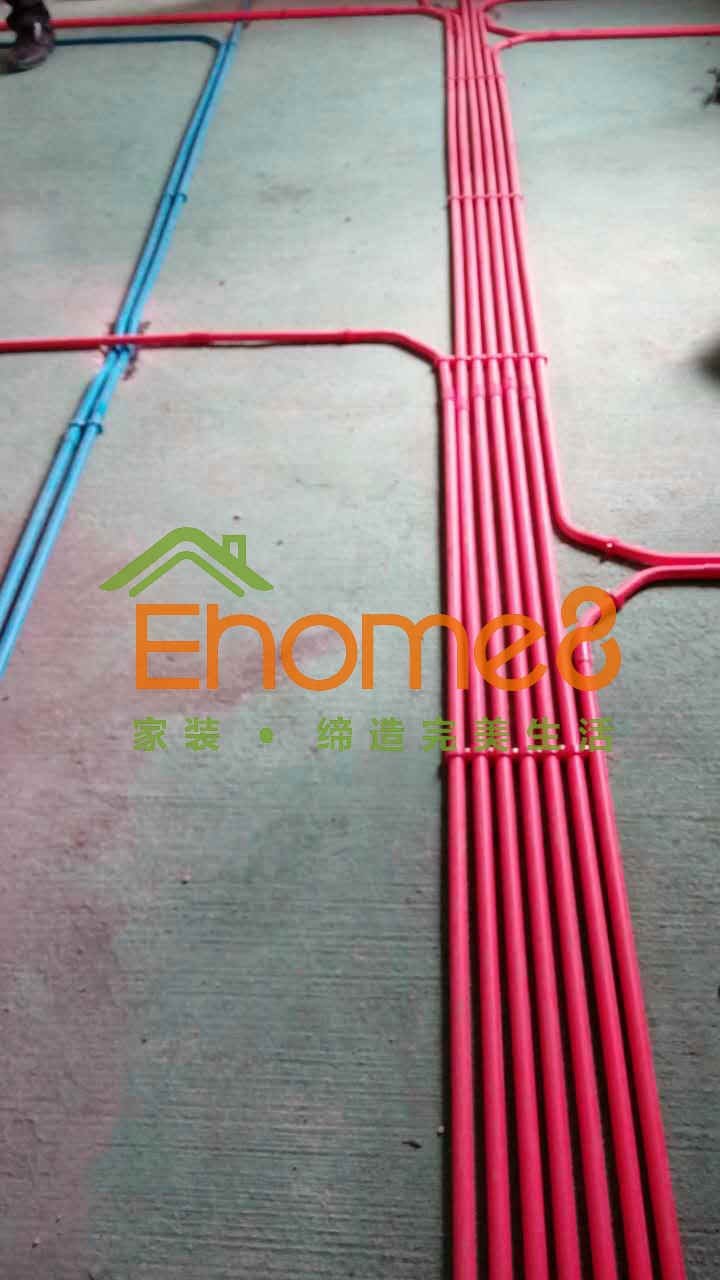

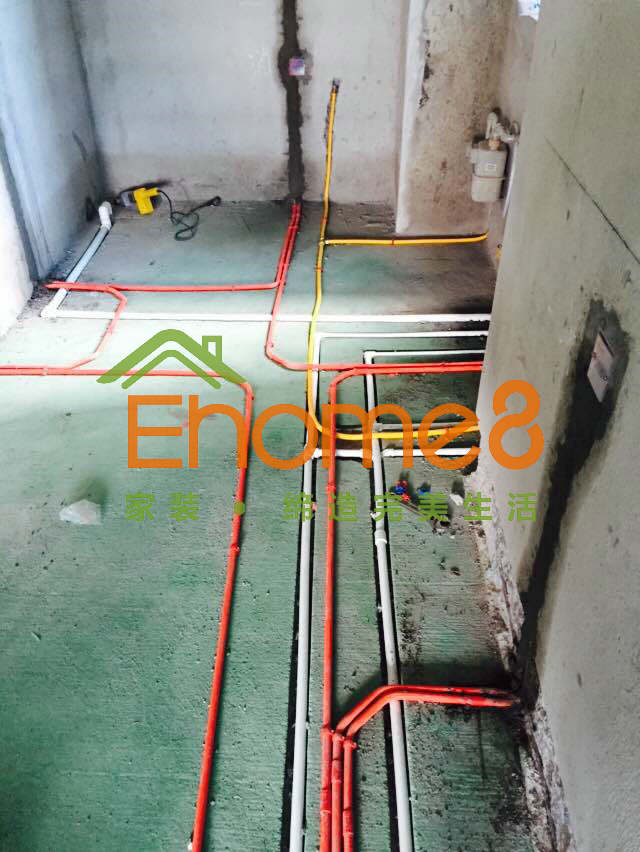

水电安装
全方刚、马宗浩等
10日

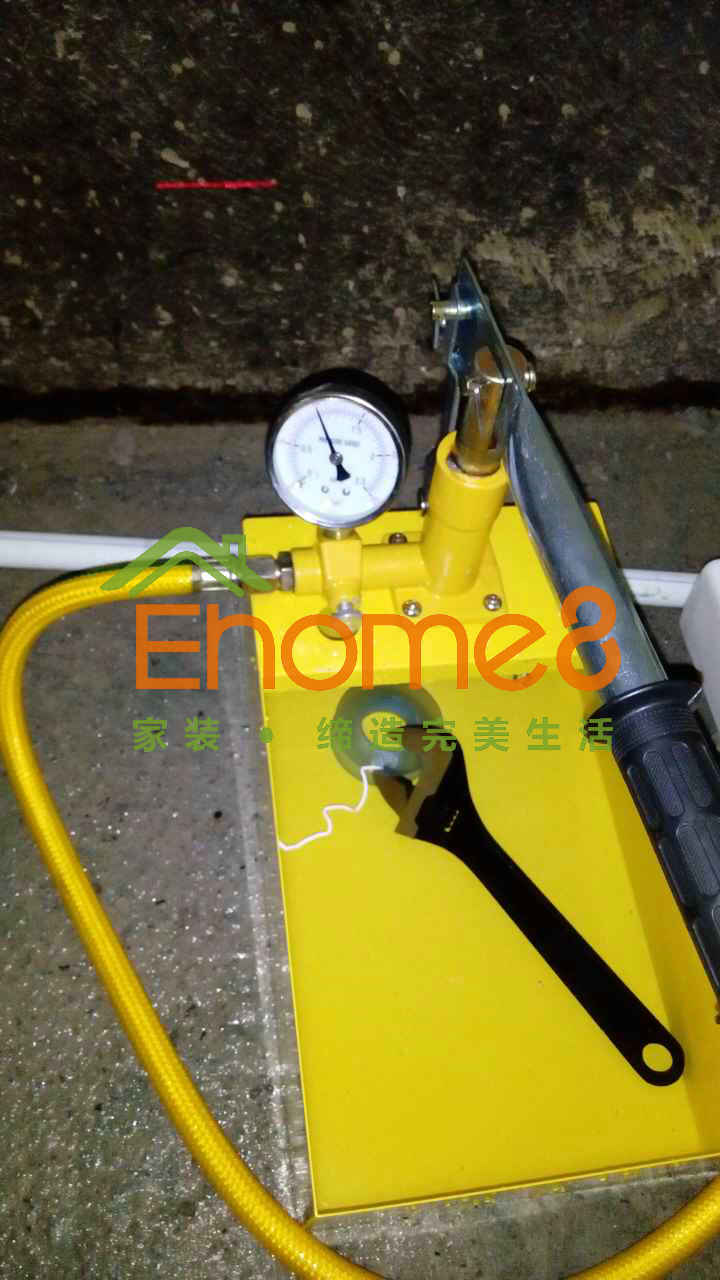

水电完成通过验收
设计师、全方刚、马宗浩等
11日

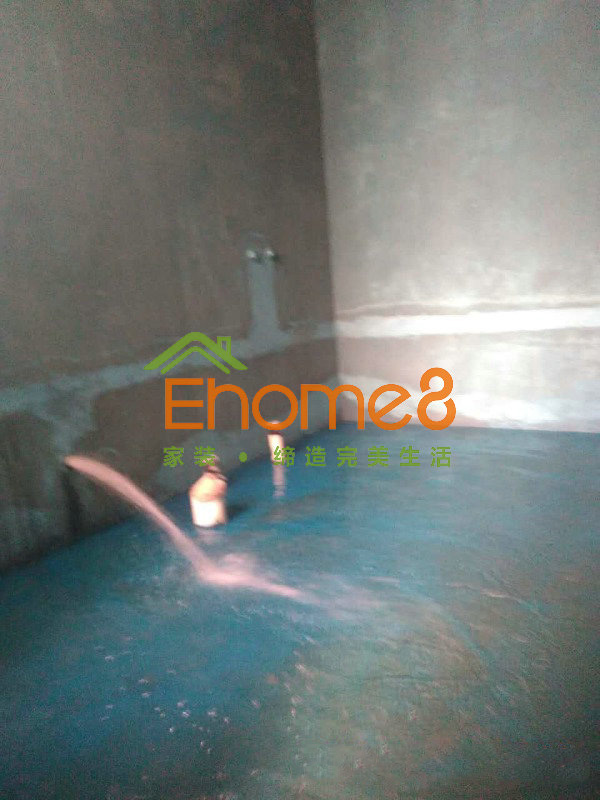

卫生间门安装及卫生间有色防水的涂刷及闭水试验、铺砖等
黄维、范铮封等
30日
2015-11

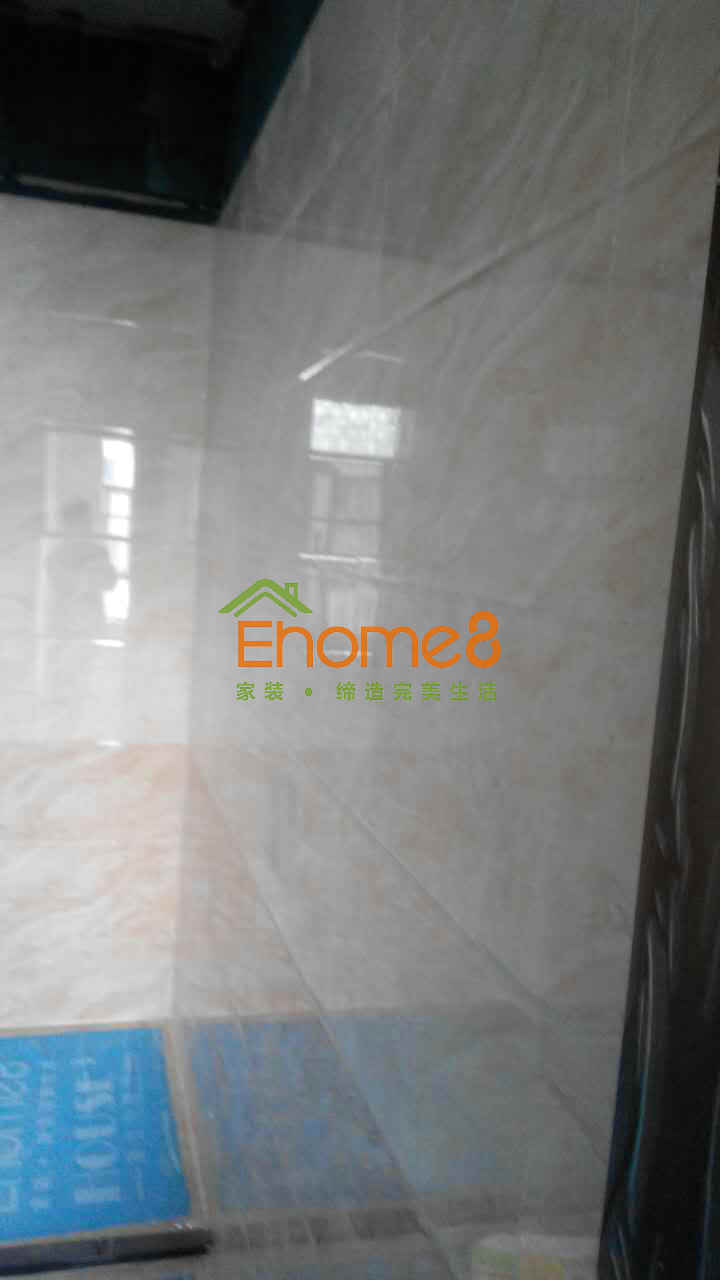

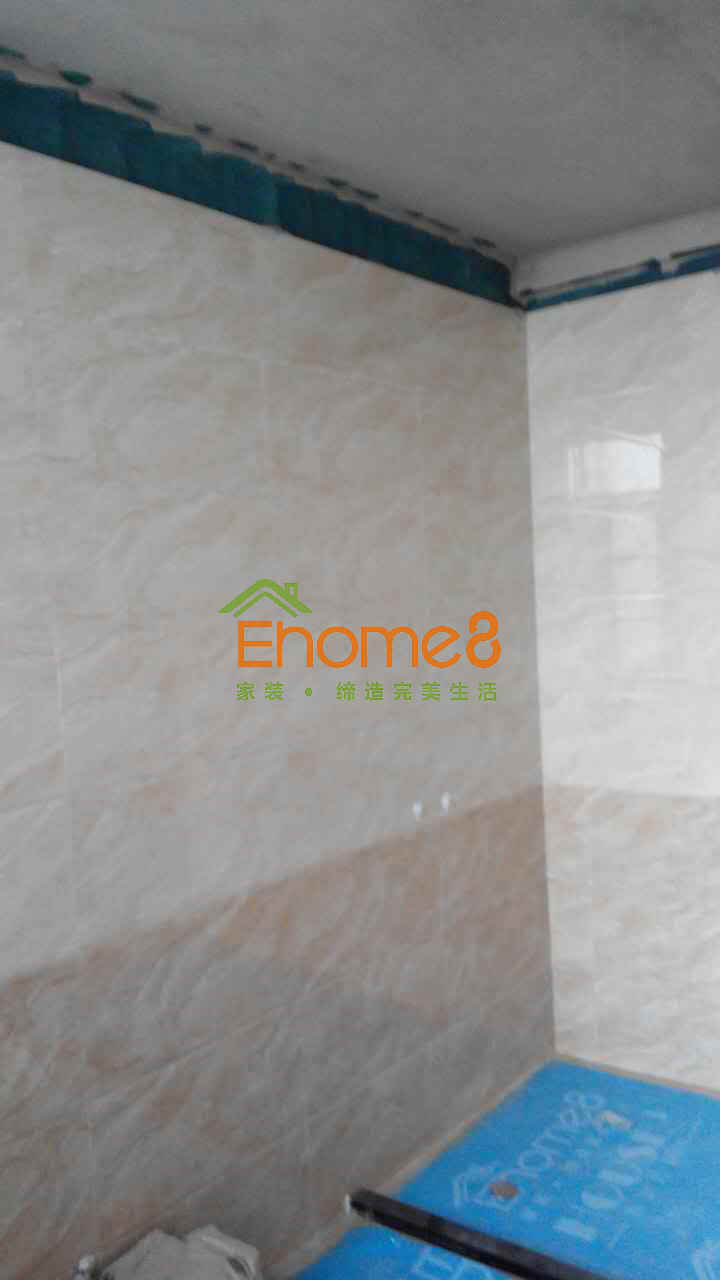

铺砖完成通过验收

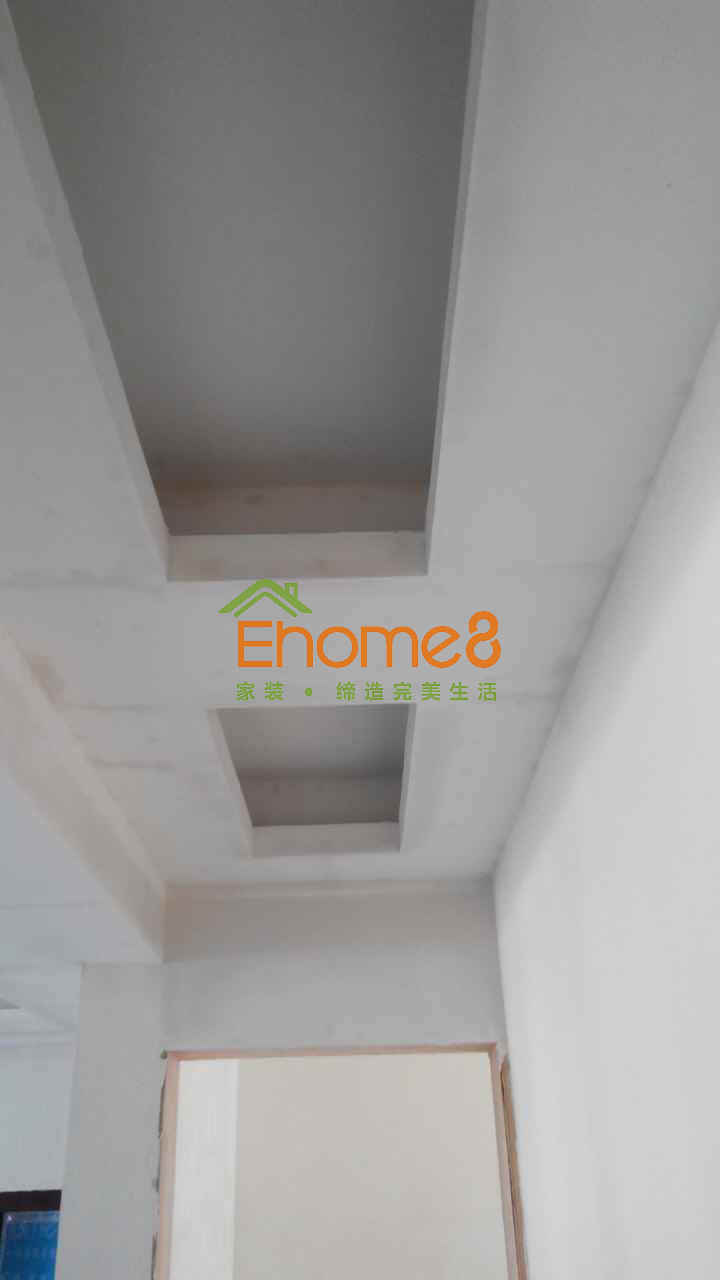

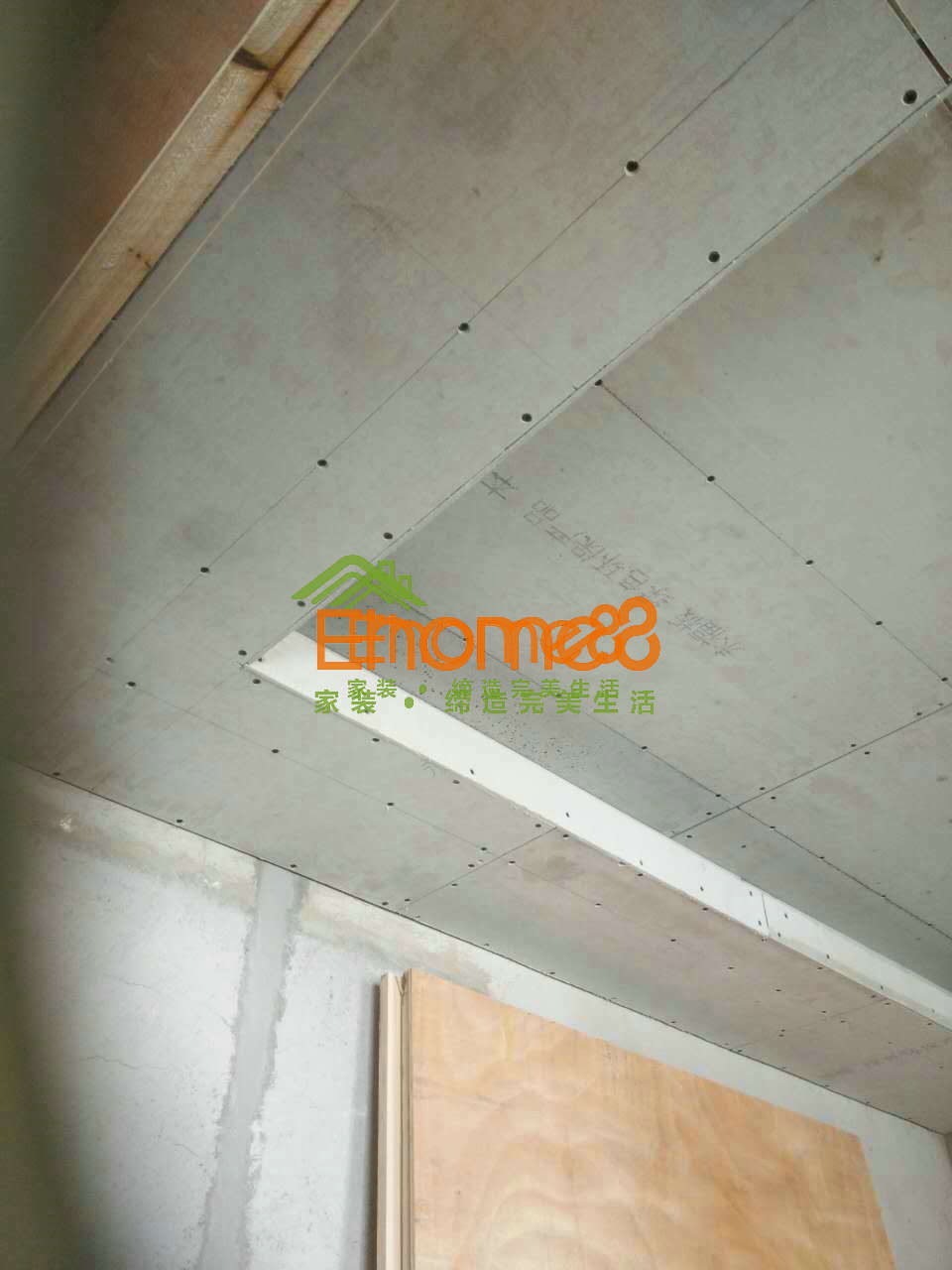

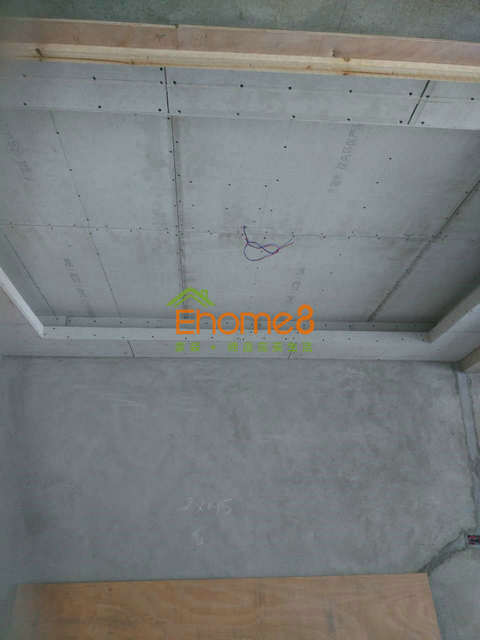

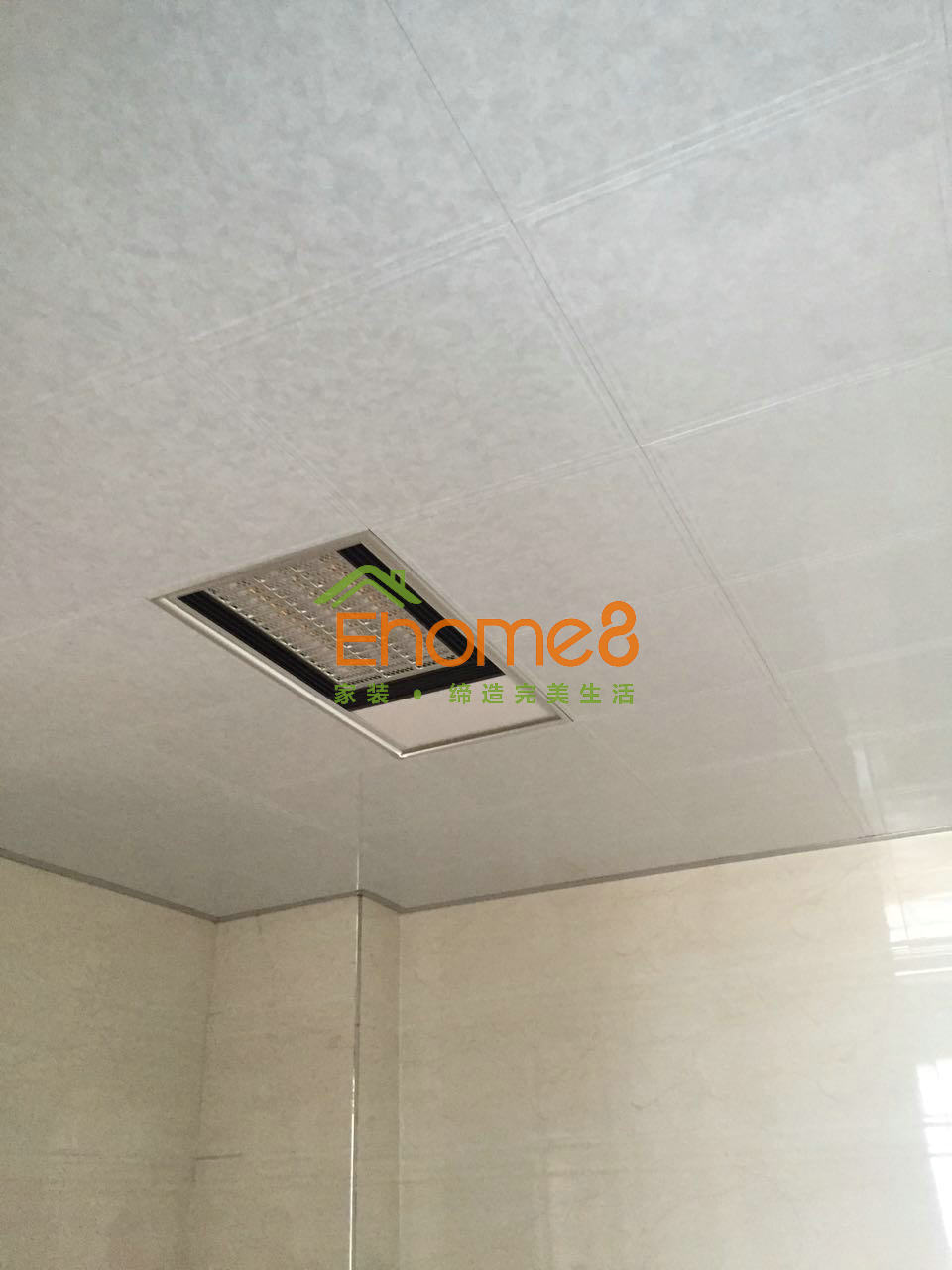

制作安装吊顶
练政、杨斌等
5日

批刮腻子平整墙面涂刷乳胶漆
龙旺、赵臻等
9日
安装五金件
张强、韦林
12日

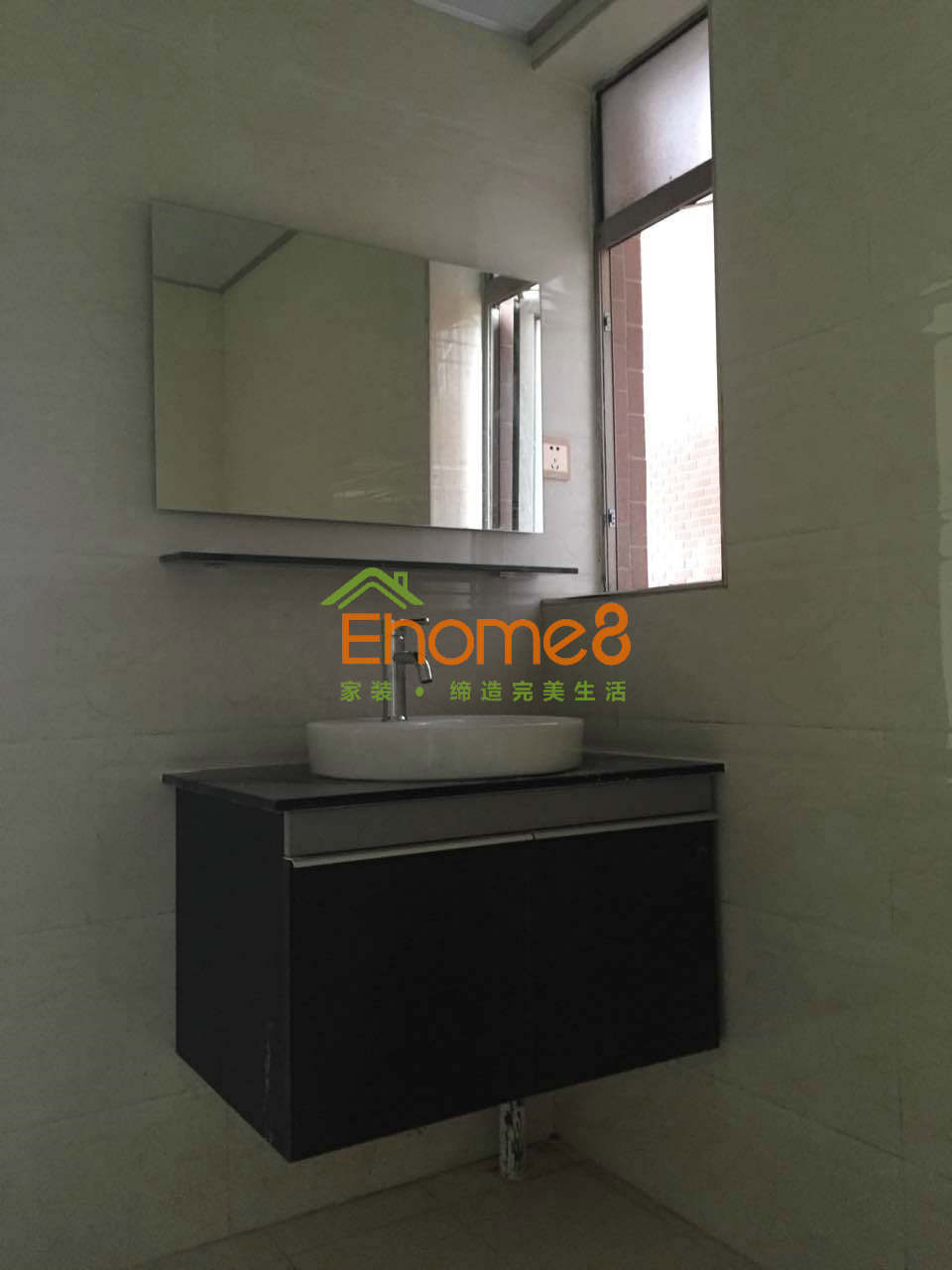

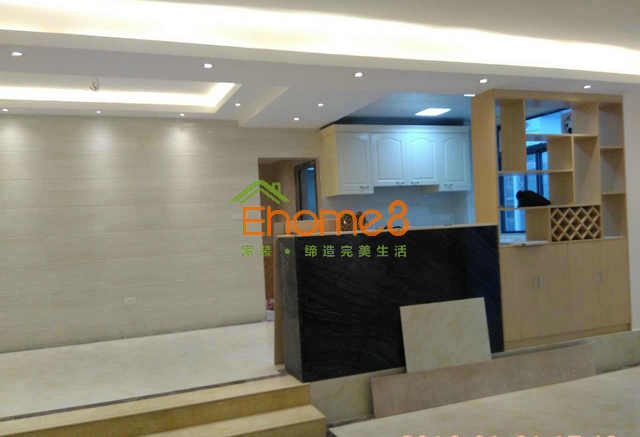

完工
